ಉಕ್ಕಿನ ರಚನೆಗಳ ಅನುಸ್ಥಾಪನ ವಿಧಾನಗಳು

ಹೆಚ್ಚಿನ ಸಾಮರ್ಥ್ಯ, ಹಗುರವಾದ ಸ್ವಯಂ-ತೂಕ, ಹೆಚ್ಚಿನ ಕೈಗಾರಿಕೀಕರಣ ಮಟ್ಟ ಮತ್ತು ಕಡಿಮೆ ನಿರ್ಮಾಣ ಅವಧಿಯಂತಹ ಅತ್ಯುತ್ತಮ ಪ್ರಯೋಜನಗಳೊಂದಿಗೆ,ಉಕ್ಕಿನ ರಚನೆಗಳುಆಧುನಿಕ ಕೈಗಾರಿಕಾ ಸ್ಥಾವರಗಳು, ದೊಡ್ಡ ಸಾರ್ವಜನಿಕ ಕಟ್ಟಡಗಳು ಮತ್ತು ಅತಿ ಎತ್ತರದ ಕಟ್ಟಡಗಳ ಮುಖ್ಯ ರಚನಾತ್ಮಕ ರೂಪವಾಗಿದೆ. ಉಕ್ಕಿನ ರಚನೆಗಳ ಸ್ಥಾಪನೆ ಮತ್ತು ನಿರ್ಮಾಣವು ವಿನ್ಯಾಸ ರೇಖಾಚಿತ್ರಗಳು ಮತ್ತು ಭೌತಿಕ ಕಟ್ಟಡಗಳನ್ನು ಸಂಪರ್ಕಿಸುವ ಪ್ರಮುಖ ಕೊಂಡಿಯಾಗಿ ಕಾರ್ಯನಿರ್ವಹಿಸುತ್ತದೆ ಮತ್ತು ಅವುಗಳ ನಿರ್ಮಾಣ ತಂತ್ರಜ್ಞಾನ ಮತ್ತು ಗುಣಮಟ್ಟದ ನಿಯಂತ್ರಣವು ರಚನೆಗಳ ಸುರಕ್ಷತೆ ಮತ್ತು ಬಾಳಿಕೆಗೆ ನೇರವಾಗಿ ಪರಿಣಾಮ ಬೀರುತ್ತದೆ. ನಿರ್ಮಾಣ ತಯಾರಿಕೆಯಿಂದ ಪ್ರಾರಂಭಿಸಿ, ಈ ಕಾಗದವು ಏಕ-ಅಂತಸ್ತಿನ, ಬಹು-ಮಹಡಿ ಮತ್ತು ಎತ್ತರದ ಉಕ್ಕಿನ ರಚನೆಗಳು ಮತ್ತು ಉಕ್ಕಿನ ಗ್ರಿಡ್ ರಚನೆಗಳು ಸೇರಿದಂತೆ ವಿವಿಧ ಉಕ್ಕಿನ ರಚನೆಗಳ ಸ್ಥಾಪನೆಗೆ ಪ್ರಮುಖ ತಾಂತ್ರಿಕ ಅಂಶಗಳನ್ನು ವ್ಯವಸ್ಥಿತವಾಗಿ ವಿಂಗಡಿಸುತ್ತದೆ, ಇದರಿಂದಾಗಿ ಆನ್-ಸೈಟ್ ನಿರ್ಮಾಣ ಸಂಸ್ಥೆ ಮತ್ತು ಗುಣಮಟ್ಟ ನಿಯಂತ್ರಣಕ್ಕಾಗಿ ಉಲ್ಲೇಖಗಳನ್ನು ಒದಗಿಸುತ್ತದೆ.



ನಿರ್ಮಾಣ ತಯಾರಿ

ಮೊದಲನೆಯದಾಗಿ, ಅನುಸ್ಥಾಪನಾ ತಾಂತ್ರಿಕ ಯೋಜನೆಯನ್ನು ರೂಪಿಸಬೇಕು. ಏಕ-ಅಂತಸ್ತಿನ ಉಕ್ಕಿನ ರಚನೆಗಳಿಗೆ ಪೀಸ್-ಬೈ-ಪೀಸ್ ಅನುಸ್ಥಾಪನೆಯನ್ನು ಅಳವಡಿಸಲಾಗಿದೆ, ಆದರೆ ಛಾವಣಿಯ ವ್ಯವಸ್ಥೆಗಳು ಮತ್ತು ಬಹು-ಮಹಡಿ ಉಕ್ಕಿನ ರಚನೆಗಳಿಗೆ ಸಮಗ್ರ ಅನುಸ್ಥಾಪನೆಯನ್ನು ಅನ್ವಯಿಸಲಾಗುತ್ತದೆ. ಹೆಚ್ಚುವರಿಯಾಗಿ, ಎತ್ತುವ ಉಪಕರಣಗಳು, ನಿರ್ಮಾಣ ಯಂತ್ರಗಳು, ಉಕ್ಕಿನ ಘಟಕಗಳು, ವೆಲ್ಡಿಂಗ್ ವಸ್ತುಗಳು ಮತ್ತು ಫಾಸ್ಟೆನರ್ಗಳನ್ನು ಸಂಪೂರ್ಣವಾಗಿ ಸಜ್ಜುಗೊಳಿಸಬೇಕು. ಕಾಲಮ್ ಫೌಂಡೇಶನ್‌ಗಳು, ಅಕ್ಷಗಳು ಮತ್ತು ಆಂಕರ್ ಬೋಲ್ಟ್‌ಗಳ ಎತ್ತರದ ಲೆವೆಲಿಂಗ್ ಅನ್ನು ಮರುಪರಿಶೀಲಿಸಬೇಕು, ಉಕ್ಕಿನ ಘಟಕಗಳನ್ನು ಸ್ವಚ್ಛಗೊಳಿಸಬೇಕು ಮತ್ತು ಸ್ಥಾನಕ್ಕಾಗಿ ಹೊಂದಿಸುವ ಸಾಲುಗಳನ್ನು ಗುರುತಿಸಬೇಕು.



Installation Methods of Steel Structures

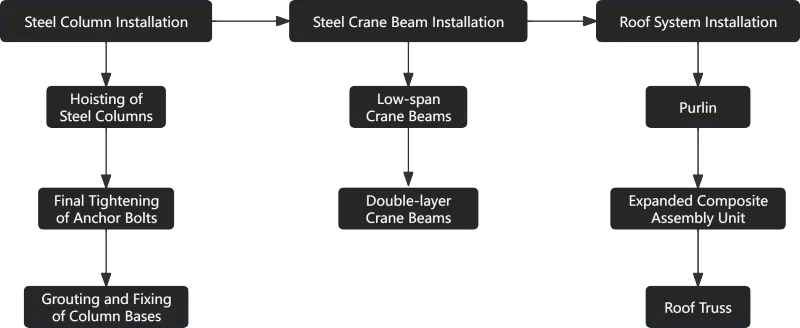

ಏಕ-ಅಂತಸ್ತಿನ ಉಕ್ಕಿನ ರಚನೆಗಳ ಸ್ಥಾಪನೆ

ಸ್ಟೀಲ್ ಕಾಲಮ್‌ಗಳನ್ನು ಏಕ-ಬಿಂದು ನೇರ ಉದ್ಧಟತನದಿಂದ ಮೇಲಕ್ಕೆತ್ತಲಾಗುತ್ತದೆ. ತಾತ್ಕಾಲಿಕ ಫಿಕ್ಸಿಂಗ್ಗಾಗಿ ಆಂಕರ್ ಬೋಲ್ಟ್ಗಳೊಂದಿಗೆ ಜೋಡಿಸಿದ ನಂತರ, ಅವರ ಸ್ಥಾನ ಮತ್ತು ಲಂಬತೆಯನ್ನು ಮಾಪನಾಂಕ ಮಾಡಬೇಕು. ಕಾಲಮ್ ಬೇಸ್ಗಳಲ್ಲಿ ಗ್ರೌಟಿಂಗ್ ಮಾಡುವ ಮೊದಲು ಬೋಲ್ಟ್ಗಳ ಅಂತಿಮ ಬಿಗಿಗೊಳಿಸುವಿಕೆ ಮತ್ತು ಬೇಸ್ ಪ್ಲೇಟ್ಗಳ ವೆಲ್ಡಿಂಗ್ ಅನ್ನು ಕೈಗೊಳ್ಳಬೇಕು. ಕ್ರೇನ್ ಕಿರಣಗಳನ್ನು ಎರಡು-ಪಾಯಿಂಟ್ ಉದ್ಧಟತನದಿಂದ ಎತ್ತಲಾಗುತ್ತದೆ ಮತ್ತು ಘರ್ಷಣೆಯನ್ನು ತಡೆಗಟ್ಟಲು ಟ್ಯಾಗ್ ಲೈನ್‌ಗಳನ್ನು ಅಳವಡಿಸಲಾಗಿದೆ; ಸ್ಥಾನೀಕರಣದ ನಂತರ ಅವುಗಳ ಎತ್ತರ, ಅಕ್ಷ ಮತ್ತು ಲಂಬತೆಯನ್ನು ಸರಿಹೊಂದಿಸಲಾಗುತ್ತದೆ. ಉಕ್ಕಿನ ಕಾಲಮ್‌ಗಳನ್ನು ಸ್ಥಿರಗೊಳಿಸಿದ ನಂತರವೇ ಛಾವಣಿಯ ಟ್ರಸ್‌ಗಳನ್ನು ಮೇಲಕ್ಕೆತ್ತಬೇಕು. ಮೇಲ್ಛಾವಣಿಯ ಘಟಕಗಳನ್ನು ಹೊರತೆಗೆಯಲು ಕಟ್ಟುನಿಟ್ಟಾದ ಅವಿಭಾಜ್ಯ ಘಟಕಗಳಾಗಿ ಪೂರ್ವ-ಜೋಡಿಸಬಹುದಾಗಿದೆ ಮತ್ತು ಛಾವಣಿಯ ಟ್ರಸ್ಗಳನ್ನು ಇರಿಸಿದ ನಂತರ ಪರ್ಲಿನ್ಗಳನ್ನು ಅಳವಡಿಸಬೇಕು.



Installation Methods of Steel Structures

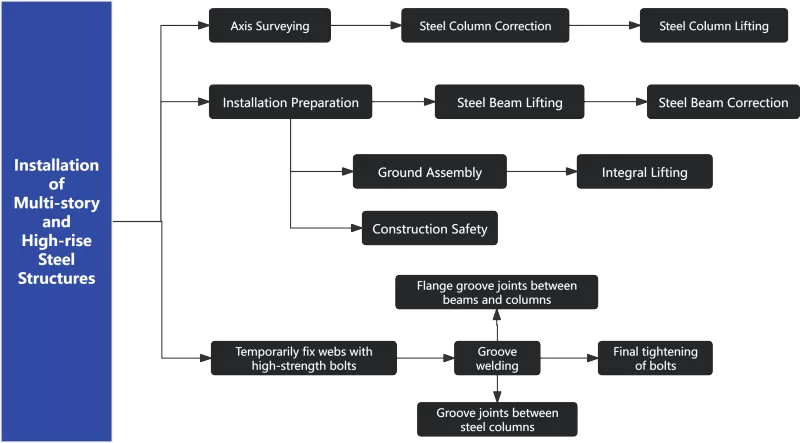

ಬಹುಮಹಡಿ ಮತ್ತು ಎತ್ತರದ ಉಕ್ಕಿನ ರಚನೆಗಳ ಸ್ಥಾಪನೆ

ವೆಲ್ಡಿಂಗ್ ಕುಗ್ಗುವಿಕೆ ವಿರೂಪಕ್ಕೆ ಯಂತ್ರದ ಭತ್ಯೆಯನ್ನು ಬಹು-ಮಹಡಿ ಮತ್ತು ಎತ್ತರದ ಉಕ್ಕಿನ ರಚನೆಗಳ ಘಟಕಗಳಿಗೆ ಕಾಯ್ದಿರಿಸಬೇಕು. ಉಕ್ಕಿನ ಕಾಲಮ್‌ಗಳ ಹಾರುವಿಕೆ ಮತ್ತು ಮಾಪನಾಂಕ ನಿರ್ಣಯಕ್ಕಾಗಿ ಅಕ್ಷಗಳನ್ನು ನೆಲದ ನಿಯಂತ್ರಣ ರೇಖೆಗಳಿಂದ ವರ್ಗಾಯಿಸಲಾಗುತ್ತದೆ. ಉಕ್ಕಿನ ಕಿರಣಗಳನ್ನು ಎತ್ತುವ ಮೊದಲು, ಕಾಲಮ್ ಕಾರ್ಬೆಲ್ಗಳ ನಿಯತಾಂಕಗಳನ್ನು ಪರಿಶೀಲಿಸಬೇಕು ಮತ್ತು ಸುರಕ್ಷತಾ ರಕ್ಷಣೆ ಸೌಲಭ್ಯಗಳನ್ನು ವ್ಯವಸ್ಥೆಗೊಳಿಸಬೇಕು. ಸ್ಥಾನೀಕರಣದ ನಂತರ, ಎತ್ತರ ಮತ್ತು ಮಧ್ಯದ ರೇಖೆಗಳನ್ನು ಪದೇ ಪದೇ ಮಾಪನಾಂಕ ಮಾಡಬೇಕು, ನಂತರ ಎಲ್ಲಾ ರೀತಿಯ ಘಟಕಗಳ ಸಂಪರ್ಕ ನಿರ್ಮಾಣ.



Installation Methods of Steel Structures

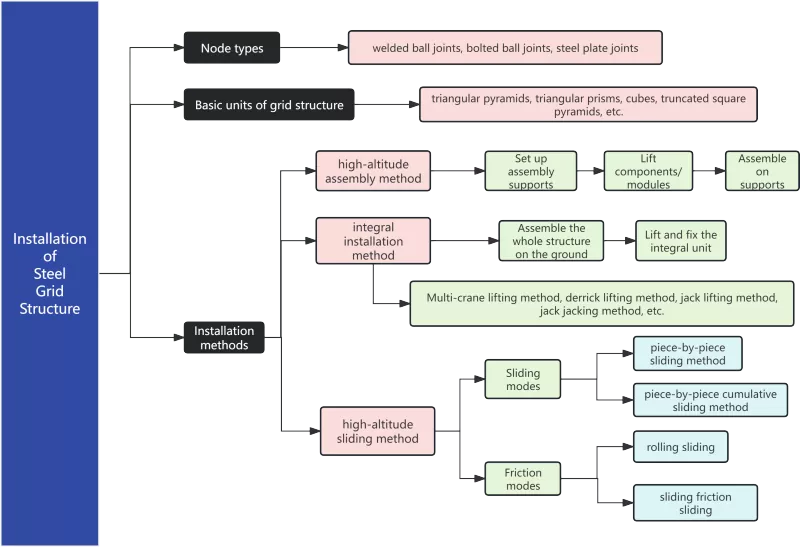

ಸ್ಟೀಲ್ ಸ್ಪೇಸ್ ಟ್ರಸ್ ಸ್ಥಾಪನೆ

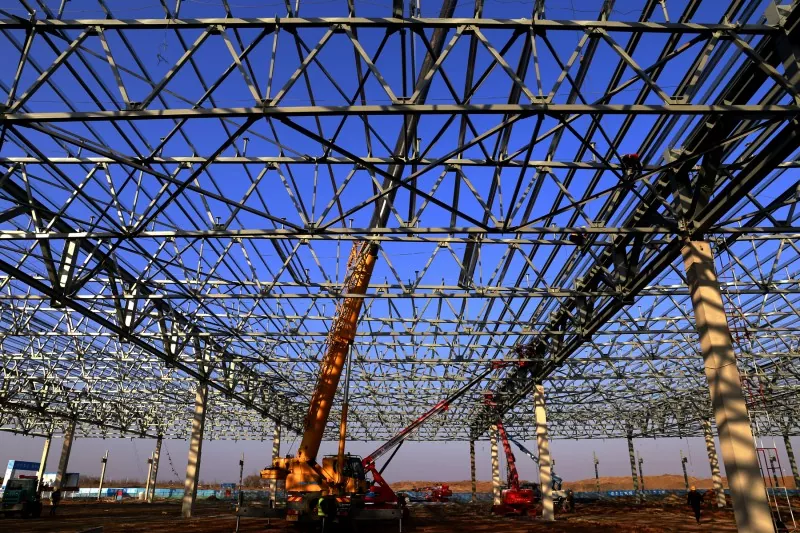

ಬಾಹ್ಯಾಕಾಶ ಟ್ರಸ್ ದಟ್ಟವಾದ ಸದಸ್ಯರೊಂದಿಗೆ ವ್ಯಾಪಕವಾಗಿ ಬಳಸಲಾಗುವ ದೀರ್ಘಾವಧಿಯ ಛಾವಣಿಯ ರಚನೆಯಾಗಿದ್ದು, ಸಮತಲ ರಚನೆಗಳಿಗಿಂತ ಹೆಚ್ಚಿನ ನಿರ್ಮಾಣ ತೊಂದರೆಯನ್ನು ತರುತ್ತದೆ. ಇದು ಮುಖ್ಯವಾಗಿ ಮೂರು ವಿಧದ ಕೀಲುಗಳನ್ನು ಅಳವಡಿಸಿಕೊಳ್ಳುತ್ತದೆ ಮತ್ತು ಬಹು ಮೂಲಭೂತ ಘಟಕಗಳನ್ನು ಸಂಯೋಜಿಸುವ ಮೂಲಕ ವಿವಿಧ ಪ್ಲ್ಯಾನರ್ ಆಕಾರಗಳನ್ನು ಜೋಡಿಸಬಹುದು. ಬಾಹ್ಯಾಕಾಶ ಟ್ರಸ್‌ಗಳಿಗೆ ಮೂರು ಪ್ರಾಥಮಿಕ ನಿರ್ಮಾಣ ವಿಧಾನಗಳಿವೆ: ಹೆಚ್ಚಿನ-ಎತ್ತರದ ಜೋಡಣೆಗೆ ಯಾವುದೇ ದೊಡ್ಡ ಹಾರುವ ಉಪಕರಣಗಳ ಅಗತ್ಯವಿಲ್ಲ ಆದರೆ ಹೆಚ್ಚಿನ ಪ್ರಮಾಣದ ಬೆಂಬಲವನ್ನು ಬಳಸುತ್ತದೆ ಮತ್ತು ವ್ಯಾಪಕವಾದ ಎತ್ತರದ ಕಾರ್ಯಾಚರಣೆಗಳನ್ನು ಒಳಗೊಂಡಿರುತ್ತದೆ; ಅವಿಭಾಜ್ಯ ಅನುಸ್ಥಾಪನೆಗೆ ಯಾವುದೇ ಬೆಂಬಲದ ಅಗತ್ಯವಿಲ್ಲ, ಕಡಿಮೆ ಎತ್ತರದ ಕೆಲಸ ಮತ್ತು ಸ್ಥಿರವಾದ ಬೆಸುಗೆ ಗುಣಮಟ್ಟವನ್ನು ಹೊಂದಿದೆ, ಆದರೂ ಇದು ಎತ್ತುವ ಉಪಕರಣಗಳು ಮತ್ತು ನಿರ್ಮಾಣ ತಂತ್ರಜ್ಞಾನದ ಮೇಲೆ ಹೆಚ್ಚಿನ ಅವಶ್ಯಕತೆಗಳನ್ನು ವಿಧಿಸುತ್ತದೆ; ಹೆಚ್ಚಿನ-ಎತ್ತರದ ಸ್ಲೈಡಿಂಗ್ ಮಧ್ಯಮ ಎತ್ತರದ ಕೆಲಸದ ಹೊರೆ ಮತ್ತು ಚದುರಿದ ಹೋಸ್ಟಿಂಗ್ ಲೋಡ್‌ಗಳೊಂದಿಗೆ ಪೂರ್ಣ-ಸೆಟ್ ಅಸೆಂಬ್ಲಿ ಬೆಂಬಲವನ್ನು ತಪ್ಪಿಸುತ್ತದೆ, ಆದರೆ ವಿಶೇಷ ಸ್ಲೈಡಿಂಗ್ ಟ್ರ್ಯಾಕ್‌ಗಳನ್ನು ಮುಂಚಿತವಾಗಿ ಇಡಬೇಕು ಮತ್ತು ಸ್ಲೈಡಿಂಗ್‌ನ ಸಿಂಕ್ರೊನೈಸೇಶನ್ ನಿಖರತೆಯನ್ನು ಕಟ್ಟುನಿಟ್ಟಾಗಿ ನಿಯಂತ್ರಿಸಬೇಕು.



Installation Methods of Steel Structures



ಉಕ್ಕಿನ ರಚನೆಅನುಸ್ಥಾಪನೆಯು ಬಹು ಕಾರ್ಯ ವಿಧಾನಗಳು ಮತ್ತು ವಹಿವಾಟುಗಳ ಸಮನ್ವಯದ ಅಗತ್ಯವಿರುವ ವ್ಯವಸ್ಥಿತ ಯೋಜನೆಯಾಗಿದೆ. ಇದರ ಗುಣಮಟ್ಟ ಮತ್ತು ದಕ್ಷತೆಯು ಪೂರ್ವಭಾವಿ ಸಿದ್ಧತೆ, ಎತ್ತುವ ಯೋಜನೆಗಳು, ಪ್ರಕ್ರಿಯೆಯಲ್ಲಿನ ತಿದ್ದುಪಡಿ ಮತ್ತು ಸುರಕ್ಷತೆ ನಿರ್ವಹಣೆಯ ಸಮಗ್ರ ಸಮನ್ವಯವನ್ನು ಅವಲಂಬಿಸಿದೆ. ಏಕ-ಅಂತಸ್ತಿನ ರಚನೆಗಳಿಗೆ, ಸ್ಥಾನೀಕರಣದ ಸಮಯದಲ್ಲಿ ಘಟಕವನ್ನು ಎತ್ತುವ ಮತ್ತು ಸ್ಥಿರತೆಯ ಅನುಕ್ರಮಕ್ಕೆ ಆದ್ಯತೆಯನ್ನು ನೀಡಲಾಗುತ್ತದೆ. ಬಹುಮಹಡಿ ಮತ್ತು ಎತ್ತರದ ಕಟ್ಟಡಗಳಿಗೆ, ವೆಲ್ಡಿಂಗ್ ಕುಗ್ಗುವಿಕೆ ವಿರೂಪ ಮತ್ತು ಲಂಬ ಪ್ರಸರಣ ನಿಖರತೆಯ ಮೇಲೆ ಕಟ್ಟುನಿಟ್ಟಾದ ನಿಯಂತ್ರಣವನ್ನು ಅಳವಡಿಸಬೇಕು. ದೀರ್ಘಾವಧಿಯ ಬಾಹ್ಯಾಕಾಶ ಟ್ರಸ್ ರಚನೆಗಳಿಗೆ ಸಂಬಂಧಿಸಿದಂತೆ, ಸ್ಥಳೀಯ ಸೈಟ್ ಪರಿಸ್ಥಿತಿಗಳಿಗೆ ಅನುಗುಣವಾಗಿ ಎತ್ತರದ ಜೋಡಣೆ, ಸಮಗ್ರ ಎತ್ತುವಿಕೆ ಮತ್ತು ಸ್ಲೈಡಿಂಗ್ ಸೇರಿದಂತೆ ನಿರ್ಮಾಣ ವಿಧಾನಗಳನ್ನು ಆಯ್ಕೆ ಮಾಡಲಾಗುತ್ತದೆ ಮತ್ತು ಬೆಂಬಲ ಬಳಕೆ, ಹೆಚ್ಚಿನ-ಎತ್ತರದ ಕಾರ್ಯಾಚರಣೆಯ ಕೆಲಸದ ಹೊರೆ ಮತ್ತು ಸಲಕರಣೆ ಸಾಮರ್ಥ್ಯದ ನಡುವಿನ ವ್ಯಾಪಾರ-ವಹಿವಾಟುಗಳನ್ನು ಸರಿಯಾಗಿ ತಿಳಿಸಬೇಕು.



Installation Methods of Steel Structures



ನಿಜವಾದ ನಿರ್ಮಾಣದಲ್ಲಿ, ವಿನ್ಯಾಸದ ಉದ್ದೇಶವನ್ನು ಸಂಪೂರ್ಣವಾಗಿ ಅರ್ಥಮಾಡಿಕೊಳ್ಳುವುದು, ಕೋಡ್‌ಗಳು ಮತ್ತು ಮಾನದಂಡಗಳನ್ನು ಕಟ್ಟುನಿಟ್ಟಾಗಿ ಅನುಸರಿಸುವುದು, ಸಮೀಕ್ಷೆಯ ಮೇಲ್ವಿಚಾರಣೆಯನ್ನು ಬಲಪಡಿಸುವುದು ಮತ್ತು ವಿವಿಧ ಯೋಜನೆಗಳ ರಚನಾತ್ಮಕ ಗುಣಲಕ್ಷಣಗಳಿಗೆ ಅನುಗುಣವಾಗಿ ಸೂಕ್ತವಾದ ನಿರ್ಮಾಣ ತಂತ್ರಗಳನ್ನು ಮೃದುವಾಗಿ ಅಳವಡಿಸಿಕೊಳ್ಳುವುದರಿಂದ ಉಕ್ಕಿನ ರಚನೆಯ ಸ್ಥಾಪನೆಯನ್ನು ಸುರಕ್ಷಿತ, ಪರಿಣಾಮಕಾರಿ ಮತ್ತು ನಿಖರವಾದ ಪೂರ್ಣಗೊಳಿಸುವಿಕೆಯನ್ನು ಖಾತರಿಪಡಿಸಬಹುದು.



Installation Methods of Steel Structures



ಉಕ್ಕಿನ ರಚನೆ ಉದ್ಯಮದಲ್ಲಿ 21 ವರ್ಷಗಳ ಆಳವಾದ ಅನುಭವದೊಂದಿಗೆ,EHSSಉಕ್ಕಿನ ಘಟಕಗಳ ತಯಾರಿಕೆ ಮತ್ತು ಸ್ಥಾಪನೆಯನ್ನು ಒಳಗೊಂಡಿರುವ ಉಕ್ಕಿನ ರಚನೆಯ ಯೋಜನೆಗಳ ವ್ಯಾಪಕ ಶ್ರೇಣಿಯನ್ನು ಕೈಗೊಳ್ಳುತ್ತದೆ. ಬೆಲ್ಟ್ ಮತ್ತು ರೋಡ್ ಇನಿಶಿಯೇಟಿವ್ ಅನ್ನು ಪ್ರಾರಂಭಿಸಿದಾಗಿನಿಂದ, ನಾವು ಹಲವಾರು ದೊಡ್ಡ ಉಕ್ಕಿನ ರಚನಾತ್ಮಕ ಘಟಕಗಳನ್ನು ರಫ್ತು ಮಾಡಿದ್ದೇವೆ ಮತ್ತು ಸಾಗರೋತ್ತರ ಅನುಸ್ಥಾಪನಾ ಯೋಜನೆಗಳನ್ನು ವಿತರಿಸಿದ್ದೇವೆ. ವ್ಯಾಪಕವಾದ ಅನುಸ್ಥಾಪನಾ ಪರಿಣತಿಯನ್ನು ಹೆಮ್ಮೆಪಡುತ್ತಾ, ಏಕ-ಅಂತಸ್ತಿನ ಕೈಗಾರಿಕಾ ಕಾರ್ಯಾಗಾರಗಳು ಮತ್ತು ಅತಿ ಎತ್ತರದ ಕಟ್ಟಡಗಳಿಂದ ಸಾಂಪ್ರದಾಯಿಕ ಟ್ರಸ್‌ಗಳು ಮತ್ತು ದೊಡ್ಡ-ಪ್ರಮಾಣದ ಸ್ಪೇಸ್ ಗ್ರಿಡ್‌ಗಳವರೆಗೆ ವಿವಿಧ ಸಂಕೀರ್ಣ ರಚನೆಗಳ ಅನುಸ್ಥಾಪನಾ ಸವಾಲುಗಳನ್ನು ನಿಭಾಯಿಸಲು ನಾವು ಸಂಪೂರ್ಣವಾಗಿ ಸಮರ್ಥರಾಗಿದ್ದೇವೆ. ನಮ್ಮ ಘನ ವೃತ್ತಿಪರ ಸಾಮರ್ಥ್ಯವು ಪ್ರತಿ ಉಕ್ಕಿನ ರಚನೆಯ ಯೋಜನೆಯ ದೀರ್ಘಾವಧಿಯ ಸ್ಥಿರ ಕಾರ್ಯಾಚರಣೆಯನ್ನು ರಕ್ಷಿಸುತ್ತದೆ.

ಸಂಬಂಧಿತ ಸುದ್ದಿ
ನನಗೆ ಒಂದು ಸಂದೇಶವನ್ನು ಬಿಡಿ
ಸುದ್ದಿ ಶಿಫಾರಸುಗಳು
X
ನಿಮಗೆ ಉತ್ತಮ ಬ್ರೌಸಿಂಗ್ ಅನುಭವವನ್ನು ನೀಡಲು, ಸೈಟ್ ಟ್ರಾಫಿಕ್ ಅನ್ನು ವಿಶ್ಲೇಷಿಸಲು ಮತ್ತು ವಿಷಯವನ್ನು ವೈಯಕ್ತೀಕರಿಸಲು ನಾವು ಕುಕೀಗಳನ್ನು ಬಳಸುತ್ತೇವೆ. ಈ ಸೈಟ್ ಅನ್ನು ಬಳಸುವ ಮೂಲಕ, ನಮ್ಮ ಕುಕೀಗಳ ಬಳಕೆಯನ್ನು ನೀವು ಒಪ್ಪುತ್ತೀರಿ. ಗೌಪ್ಯತೆ ನೀತಿ
ತಿರಸ್ಕರಿಸಿಸ್ವೀಕರಿಸಿ
